首通段送电!地铁7号线首段热滑跑车进入倒计时

字号: 2024-01-23 14:47 来源:
近日,伴随着两地调度人员的确认,苏州轨道交通7号线供电系统迈入“带电”时代。历时约4小时,首段3站3区,变电所直流1500V牵引系统,低压400V变配电系统,区间35kV环网系统,

近日,伴随着两地调度人员的确认,苏州轨道交通7号线供电系统迈入“带电”时代。

历时约4小时,首段3站3区,变电所直流1500V牵引系统,低压400V变配电系统,区间35kV环网系统,全部受电成功,为后续信号、通信、综合监控、FAS以及风、水、电等系统调试,提供稳定可靠的“电源”保障。

首段热滑“跑车”也进入倒计时!

为保证既有线施工及送电安全,建设公司多次组织运营、设计、监理及施工等单位就既有接口站变电所新增设备改造、变电所综合自动化、电力监控及环网的施工、送电方案进行评审并优化,历时约4个月,投入80多人完成既有线改造及环网施工,为本次一次性送电成功奠定了坚实基础。

“通电”进度总览

●新建蠡塘河110kV主变电所房建及装修工程,已完成子单位预验收

●35kV/110kV电缆通道工程完成5期交通疏解约980m,管线迁改约2km,绿化迁移约3.9km,完成电缆通道施工4.4km,完成率93%,计划月1月底完成100%

●车站变电所完成设备安装1123套,完成率99%,完成调试21站,完成率95%

●35kV环网完成电缆敷设117.7km,完成率48%

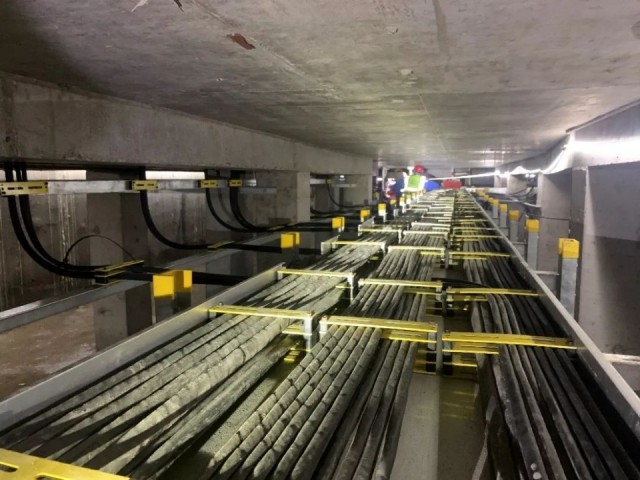

●1500V牵引网完成汇流排架设31.3kM,完成率73%

后续7号线计划2月6日完成,郭巷站至群星二路站(3站3区)变电所、环网“电通”,3月31日完成红庄站至青龙港站“电通”,同时首段开始“动车调试”,让我们一起期待!
